试题一(15分)
阅读下列说明,针对项目的合同管理,回答问题1至问题3,将解答填入答题纸的对应栏内。
[说明]
系统集成公司A于2009年1月中标某市政府B部门的信息系统集成项目。经过合同谈判,双方签订了建设合同,合同总金额1150万元,建设内容包括:搭建政府办公网络平台,改造中心机房,并采购所需的软硬件设备。
A公司为了把项目做好,将中心机房的电力改造工程分包给专业施工单位C公司,并与其签订分包合同。
在项目实施了2个星期后,由于政府B部门为了更好满足业务需求,决定将- -个机房分拆为两个,因此需要增加部分网络交换设备。B参照原合同,委托A公司采购相同的网络交换设备,金额为127万元,双方签订了补充协议。
在机房电力改造施工过程中,由于C公司工作人员的失误,造成部分电力设备损毁,导致政府B部门两天无法正常办公,严重损害了政府B部门的社会形象,因此B部门就此施工事故向A公司提出索赔。
[问题1] (4分)
请指出A公司与政府B部门签订的补充协议有何不妥之处,并说明理由。
[问题2] (5分)
请简要叙述合同的索赔流程。
[问题3] (6分)
请简要说明针对政府B部门向A公司提出的索赔,A公司应如何处理。
参考答案:
[问题1] (4分)
由于本项目的建设方属于政府部门,因此与本项目相关的采购行为必须符合我国《政府采购法》的相关规定,即必须走政府采购流程。《政府采购法》第三十-条规定:符合下列情形之- -的货物或者服务,可以依照本法采用单- -来源方式采购:①只能从唯- - 供应商处采购的;②发生了不可预见的紧急情况不能从其他供应商处采购的:③必须保证原有采购项目--致性或者服务配套的要求,需要继续从原供应商处添购,且添购资金总额不超过原合同采购金额百分之十的。
而本试题中,某市政府B部门的信息系统集成项目的合同总金额为1150万元,而在项目实施过程中,B部门为了更好地满足业务需求,决定将- -一个机房拆分为两个,其委托A公司采购的相同型号的网络交换设备的金额达127万元。由于127>1150X 10%=115,因此B部门需要对增补的网络交换设备重新招标。
[问题2] (5分)

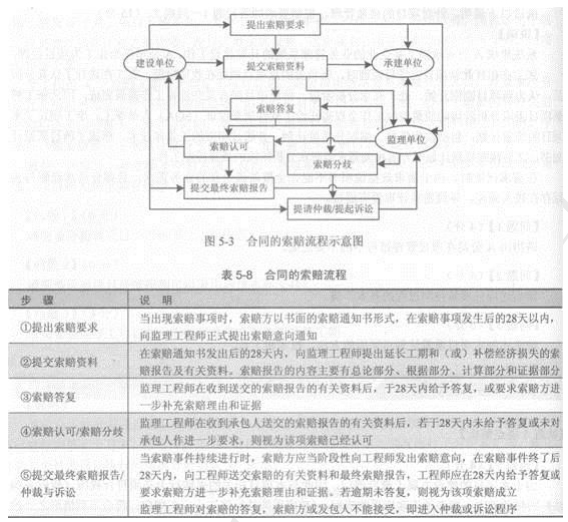

当项目发生索赔事件时,通常先由监理工程师调解。若调解不成,再由政府建设主管机构进行调解。若仍调解不成,则由经济合同仲裁委员会进行调解或仲裁。在整个索赔过程中,遵循的原则是索赔的有理性、索赔依据的有效性、索赔计算的正确性,其遵循的工作流程如图5-3所示,各步骤的解释见表5-8。
[问题3] (6分)
合同索赔的重要前提条件是合同-方或双方存在违约行为和事实,并且由此造成了损失,责任应由对方承担。对于本试题,A公司为了把项目做好,将中心机房的电力改造工程分包给专业施工单位C公司,并与其签订分包合同。在机房电力改造施工过程中,由于C公司工作人员的失误,造成部分电力设备损毁,导致政府B部门两天无法正常办公,严重损害了政府8部门的社会形象。A 公司在接收到B部门发出的索赔通知书之后,应结合图5-3所示的索赔处理流程,采取以下处理措施:
①受理政府B部门的索赔申请及索赔资料,根据与其签订的合同,进行认真分析和评估,给出索赔答复:
②在双方对索赔认可达成-致的基础上,向政府B部门进行赔付;如双方不能协商- -致,按照合同约定进行仲裁或诉讼;
③依据与C公司签订的分包合同,以及自己的损失情况,向c公司提出索赔要求及提交相关的索赔材料。
在A公司处理该索赔事件过程中应该厘清责任归属,文字陈述应条理清楚、准确、精炼、有依据,对C公司的索赔计算要合理、正确。
