阅读下列说明,回答问题 1 至 3,将解答填入答题纸的对应栏内。
[说明]
项目经理在为某项目制定进度计划时绘制了如下所示的前导图(如图 2 所示)。图中活动 E 和活动 B 之间为结束-结束关系,即活动 E 结束后活动 B 才能结束,其他活动之间的关系为结束-开始关系,即前一个活动结束,后一个活动才能开始。

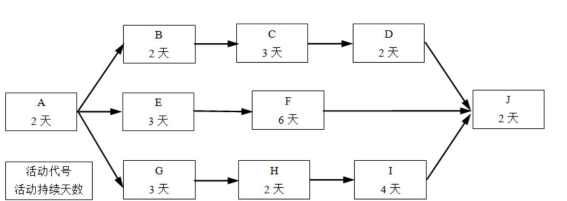

图 2
[问题 1](6 分)
请指出该网络图的关键路径并计算出项目的计划总工期。
[问题 2](8 分)
根据上面的前导图,活动 C 的总时差为(1)天,自由时差为(2)天。
杨工是该项目的关键技术人员,他同一时间只能主持并参加与一个活动。若杨工要主持并参加与 E、C、I 三个活动,那么项目工期将比原计划至少推迟(3)天。在这种情况下杨工所涉及的活动序列(含紧前和紧后活动)为(4) 。
请将上面(1)到(4)处的答案填写在答题纸的对应栏内。
[问题 3](4 分)
针对问题 2 所述的清晰,若仍让杨工主持并参与 E、C、I 三个活动,为避免项目延期,请结合网络图的具体活动顺序叙述项目经理可采取哪些措施。
